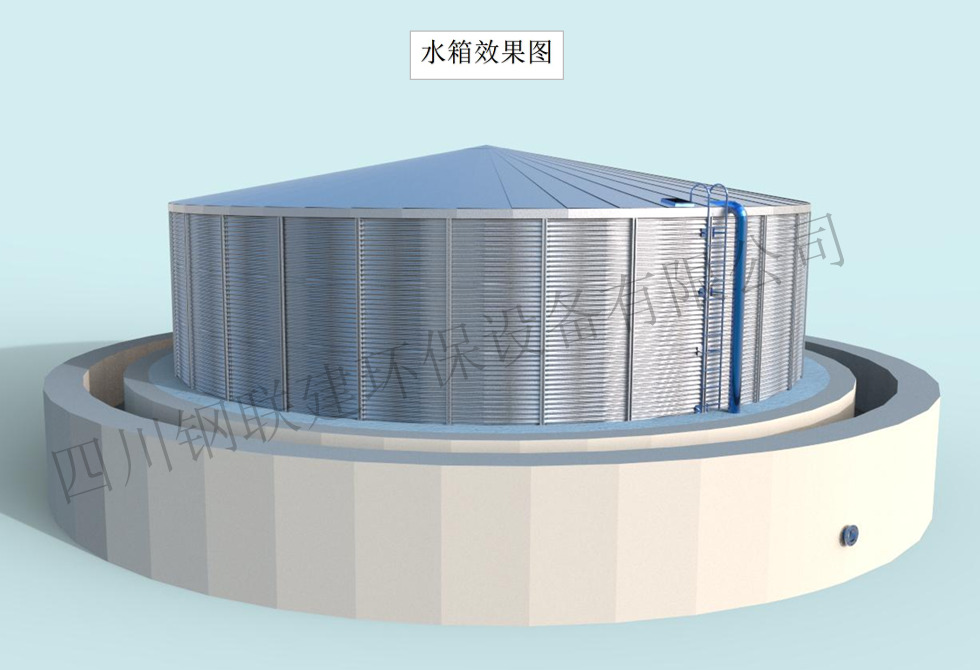

波纹水箱安装方式及注意事项
安装工作注意事项:
1.根据图纸了解水箱容积,直径,高度,进出水管大小,方位,水管材质等相关信息;
2.根据图纸做好水泥基础,这个必需做,如果没有基础,遇到雨季容易引起水箱沉降垮塌.
3.当地地震等级烈度,频次,是否在地震带上,如果属于地震带,对基础要求就会更高,建议水箱做好后回填土.
4.当地是否有季风,季风风向是哪个方向,风力大小等气象信息,水箱位置尽量安装在背风位置,如果最大风力过大,建议水箱安装
好后水箱四周回填土;
5.根据当地以往年最大降雨量和年降雨量,设计雨污沟大小和排污管管径.
6.根据当地地形及周围住户,农田分布等信息,排污管雨污流向尽量通往蓄水池,江河,水库等地方,需要避开农田,住户等危害 ;
7.往北方走或是四川三州(阿坝,凉山,甘孜)地方,当地是否有冻土层,如果有,钢混基础需要低于冻土层.
8.刀刮布袋虽然不受力,但底部水压较大,水箱部四周需填一个细砂斜坡,以防高水压胀破刀刮布袋.
9.刀刮布容易划伤,所以波纹板安装时如果有尖锐的地方需要人工处理一下再铺设刀刮布袋,如果有划伤用刀刮布碎布加胶水修复 ;
10.如果需要回填土宽,做基础时预回填土空间,宽度约0.5m左右,回填土是细土,边回填边夯实,回填完成后,表面做斜面硬化到污
水沟.
安装第1步:安装波纹板,安装先检查基础是否合符设计要求,合格方可安装,安装波纹板时立柱和爬梯同步安装,只是安装立柱时,立柱和基础连接的铁板暂时不用用锁地膨胀螺丝固定,等安装完檩条后再用M12*100膨胀螺栓固定铁板,每个波纹板和每个立柱至少两个螺栓连接,波纹板接头处所有孔都和立柱锁螺栓连接,波纹板安装完成后用细砂将罐内四周填高0.5m斜坡,以防万刮布膨胀爆裂;因为爬梯立柱和波纹板有通用孔位,所以需要和波纹板同步安装。
安装第2步:安装中柱,安装中柱前先安铺开刀刮布袋,刀刮布袋总高比水箱高出约0.5m左右,刀刮布袋安装好后,布袋口翻出低于水箱约0.5m,布袋尽量完全展开,注意不要划出伤口,布袋安装好后再安装出水口配件,最后安装中柱,用长绳三角法固定中柱:刀刮布完全展开前先安装好溢流管,出水口及进水管直段部分,并将溢流管和进水管固定于水箱波纹板上,如果此时不安装溢流管和进水管,刀刮布袋完全展开后水管无法和波纹管锁螺母固定,(立柱数量是直径数值的2倍),溢流管和出水口法兰用胜胶垫加玻璃胶密封,以防渗水。
安装第3步:安装檩条,檩条上端和中柱顶板用M8*25螺栓固定;檩条下端用角铁固定;(安装技巧檩条数量是直径的数值的3倍,檩条和波纹板连接时,檩条和波纹板直接通过波纹板上的孔用M8*25螺栓固定,每两根檩条之间相对于波纹板一排横向孔间距4个孔依次安装即可,无需另外开安装孔,每两根檩条中到中间距1040mm);
安装第4步:安装锥顶和吊檐,锥顶和吊檐是同步安装的,吊檐在最下层和檩条直接接触,相邻两锥顶板先放上无引孔一侧,再盖上有引孔锥顶板,最后锁4.8*20钻尾螺钉固定即,安装完锥顶板后安装锥顶帽子,也是用4.8*20钻尾螺钉固定,注意安装人孔板时一定要在爬梯位置,钻尾螺钉间距400mm左右;锥顶完全封顶前全检刀刮布袋有无损伤,如有伤口部分用胶水和刀刮布碎布修补好后最后封顶。
安装第5步:如果水箱安装完成后需要回填的,回填用土用细土或细砂,回填时边填土边夯实不能一次填满才开始夯实,这样容易引起压凹水箱波纹板,回填土高度建议2层水箱回填0.5~1米高;3层水箱回填土高度1~2米高:回填土夯实后,表面用水泥硬化一个向外斜坡至雨污水沟,如果不硬化表面,长期雨水浸蚀,容易引起回填土沉降,从而引起水箱波纹板内凹
损坏。所有完成后做盛水实验;
